Space X太空算力中心数据分析

时间:2026-07-17
Space X的星链卫星详细数据在招股书中已经有很多披露,但到了2026年除了已有的Starlink业务,Space X更加创新性的开始开拓星载智能节点业务,希望未来能在太空部署星载智能节点构建天基数据中心。很多人认为马斯克的这一想法过于超前且不切实际,但近期马斯克在一些访谈和技术博客中披露了更多关于这一想法的详细信息,阐述了整体方案的可行性。本篇文章参考近期Space X对外披露的数据和信息,结合一些现有地面数据中心建设情况对Space X轨道计算集群进行分析,从数据维度来看天基数据中心是否具备可行性。

星载智能节点基础参数情况

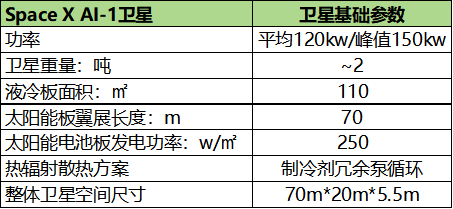

参数显示,星载智能节点整体重量初步估算在2吨左右,比现在Starlink卫星要重,第一版卫星的功率约为120kw,峰值功率可以做到150kw,这个功率正好对应单位英伟达B200/B300机架的算力功耗。

资料来源:Space X对外披露

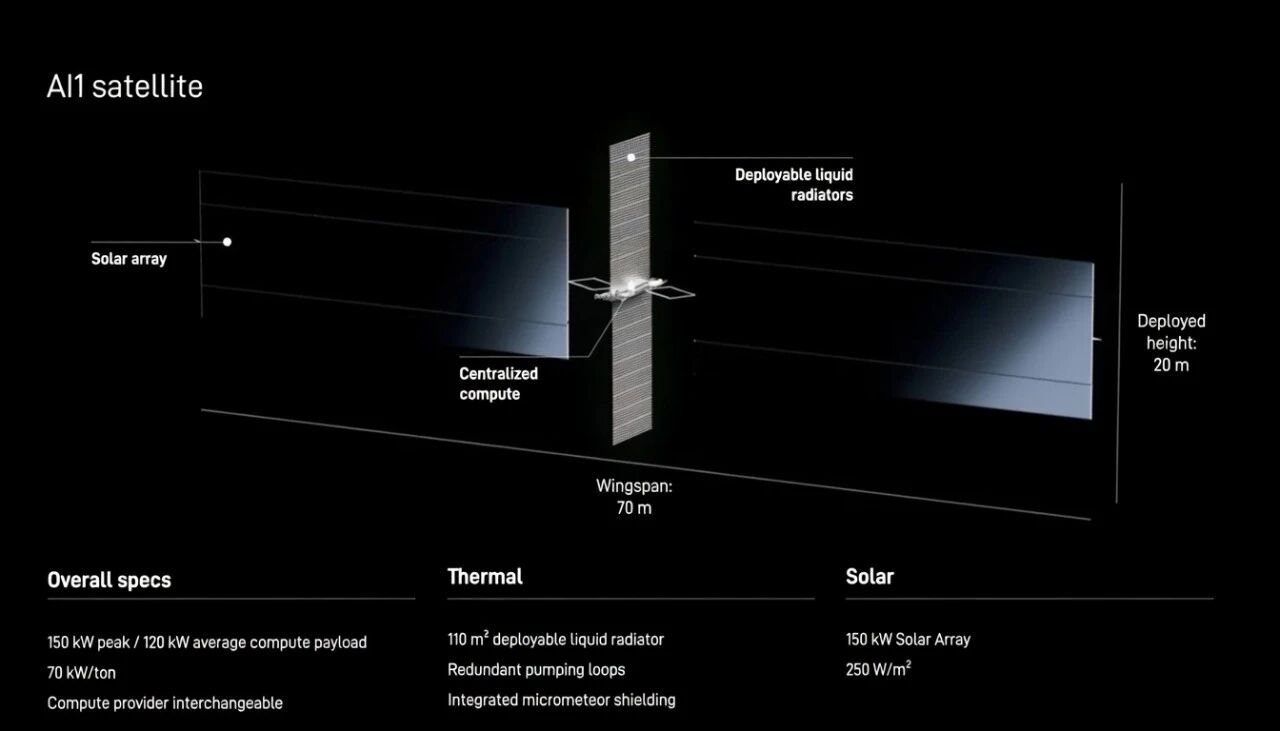

从Space X披露的卫星概念图来看,太阳能电池板和卫星散热板交叉垂直布置,这样能保证电池板在面向太阳的一面时,散热板始终保持和太阳光照射同向,几乎不被照射,最大限度减少散热板对外部太阳能热量的吸收。AI-1翼展约70米,搭载150kW峰值、120kW平均算力载荷,能效达70kW/吨;算力模块采用可互换设计,不绑定单一芯片供应商;单星配备最多110平方米可展开液冷散热器,搭配冗余泵循环与微流星体防护,解决轨道散热这一核心工程约束。

星载智能节点量产可能性

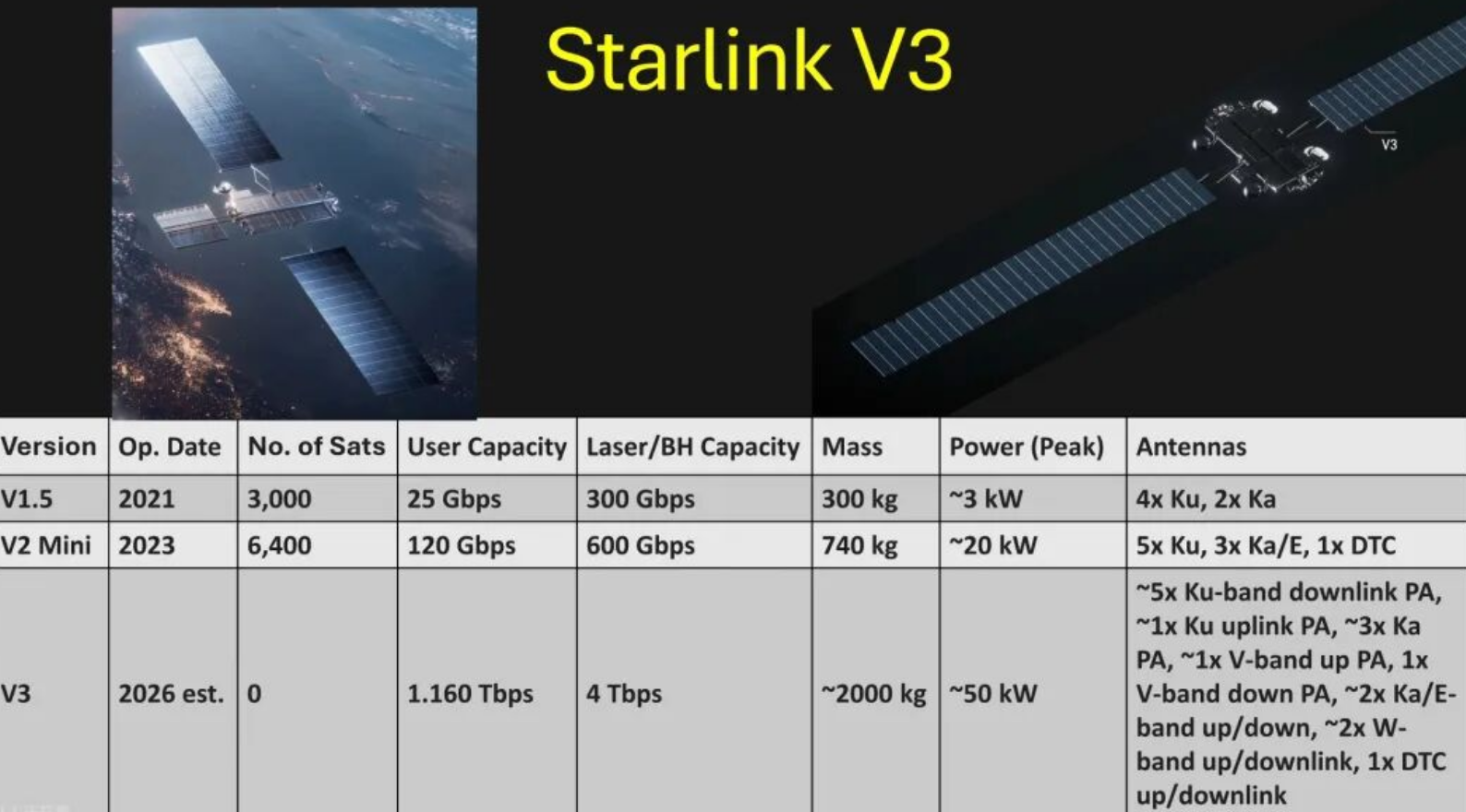

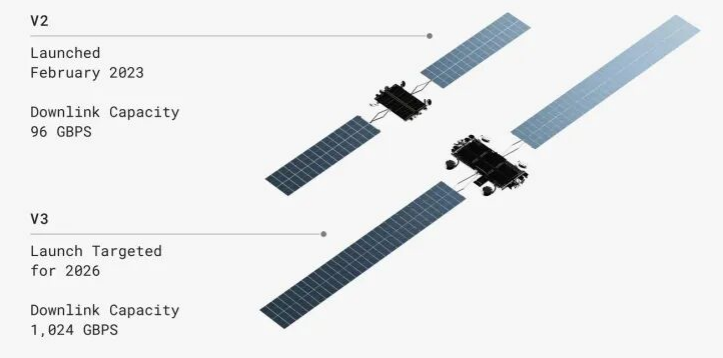

之所以Space X有足够的信息来建造天基数据中心,核心来自于已经大规模量产的Starlink卫星所积累的产业链能力。目前Starlink已经大规模部署的V2卫星,整体卫星的各方面技术成熟稳定。

Starlink卫星

资料来源:Space X招股书

从已经量产的Starlink卫星来看,星载智能节点仅是将目前Starlink卫星的太阳能电池板和散热进行扩大,通信改用激光链路替代相控阵天线,结构相对简化,系统架构得以简化,实现门槛相对Starlink反而更低。根据Space X对外披露信息,预计到2027年年底,星载智能节点生产、太阳能板生产将规模化运行。

天基数据中心经济性

基于首代星载智能节点的设计参数,本文对构建1GW轨道计算集群的投资规模进行了建模,并将其与同等规模的地基数据中心进行横向比较,以揭示其潜在的经济优势。

1GW天基数据中心的建设成本计算:区间预估达127亿-324亿美元

下表通过测算星载智能节点的发射成本和制造成本进而估算出建设1GW天基数据中心总成本区间。

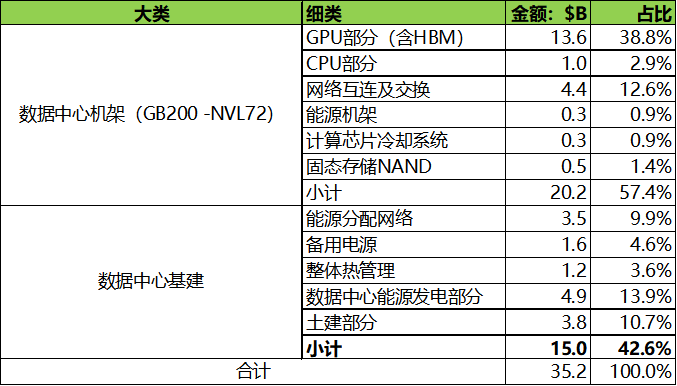

测算结果显示,最核心的重要因素来自于未来星舰发射成本的显著降低,同时参考已有星链卫星数据,星载智能节点的制造成本未来可能通过减重和规模化制造技术进一步降低。综合评估,建设1GW天基数据中心的总投入区间预估达127-324亿之间,未来存在显著降本可能。1GW地面数据中心建设成本计算:150亿美元去年国外知名咨询公司伯恩斯坦发布一篇研究报告,详细分析了建设1GW地面数据中心的投入情况。以英伟达GB200为基础建设地面数据中心,根据研究报告分析总成本初步估算落在352亿美元,其中数据中心基建(包括能源、土建、热管理等)占比初步估算42.6%,因此对应1GW地面数据中心成本初步估算150亿美元。

天地对比分析表明,在当前运力条件下(猎鹰九号),轨道部署成本仍高于地面设施;然而,在星舰实现常态化发射后,单公斤入轨成本显著下降,使天基数据中心具备成本优势。尤其应关注的是,地基数据中心正面临日趋严苛的合规审查与资源约束,隐性成本持续攀升;相比之下,轨道系统的单位部署成本有望随发射频率提升与制造规模化而显著下降,形成结构性优势。

天基数据中心未来展望

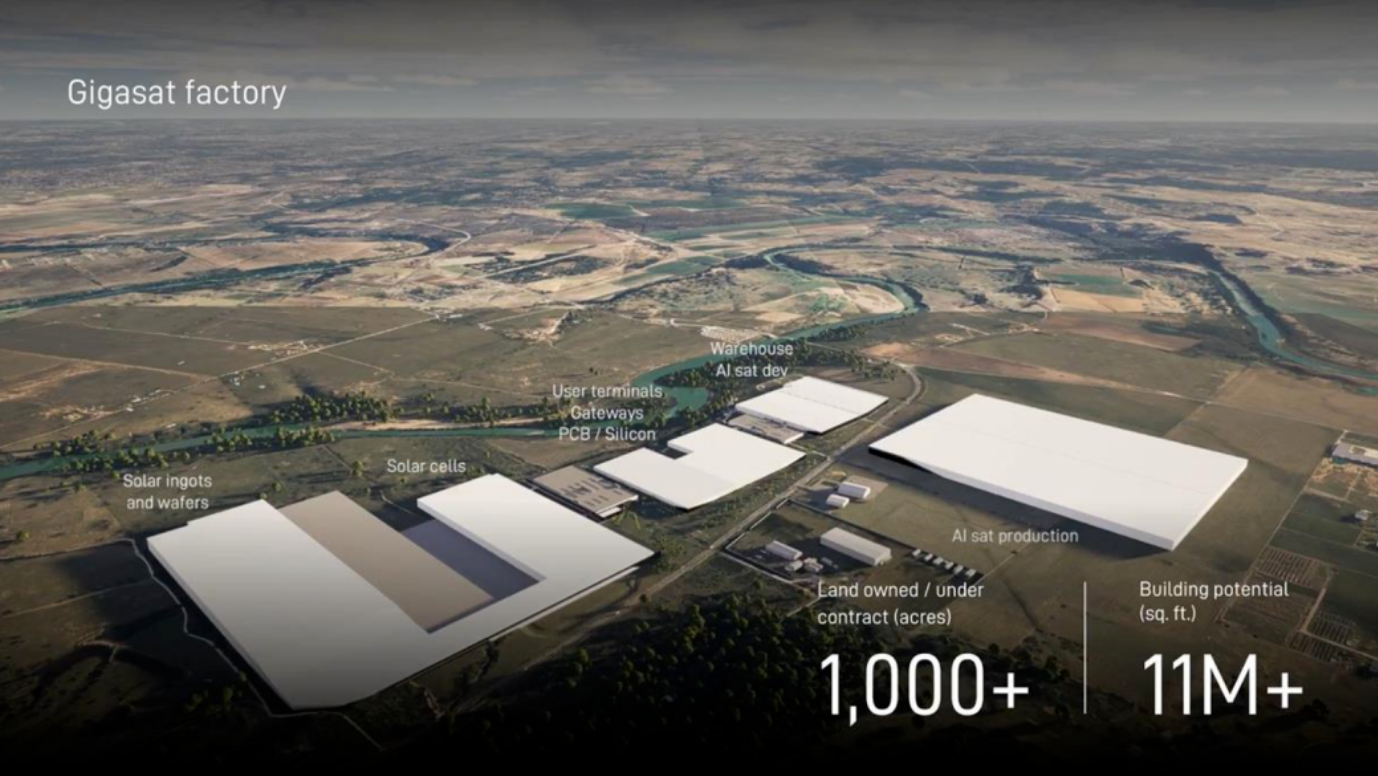

成本模型显示轨道计算集群具备长期经济潜力。尽管外界对其热控、抗辐照及通信能力存有疑虑,但Space X已在多个技术维度完成系统级验证,关键挑战均有工程化解路径。值得关注的是,近期美国多地(如西雅图、纽约州、弗吉尼亚州等)相继出台数据中心建设限制令,大幅抬高了准入门槛,审批周期进一步拉长。综合上述分析,Space X天基数据中心的建设确实是一条解决AI算力瓶颈的可探索之路,尤其对美国市场而言更具现实意义。按照Space X规划,公司在德州Bastrop建设Gigasat工厂,占地超1000英亩、建筑面积超1100万平方英尺,将在厂区内一体化完成太阳能硅锭、硅片、电池片生产与智能载荷平台整机制造,目标2027年底实现1GW/年轨道AI算力产出。

从Space X的发展历史来看,太空算力中心并非完全不可行,而中国商业航天的发展无法忽视Space X的深远影响,因此紧密跟踪其轨道计算集群的发展,对于把握前沿科技突破、借鉴发展路径均十分必要。
